Netzanschluss im Verteilnetz: viele Netzbetreiber, viele Verfahren
Für Projekte im Verteilnetz gibt es kein einheitliches Anschlussverfahren. Jeder Verteilnetzbetreiber legt Unterlagen, Fristenpraxis, Sicherheiten und zunehmend eigene Priorisierungsregeln selbst fest.
Wir kennen diese Unterschiede und führen Ihre Netzanschlussanfrage durch das Verfahren des konkret zuständigen Netzbetreibers, in Nieder-, Mittel- oder Hochspannung bis 110 kV.
Spannungsebenen und ihre Verfahren
Niederspannung
Kleine Anschlüsse bis rund 100 kW. Standardisiertes Anmeldeverfahren, kurze Bearbeitungszeiten, klar definierte Anforderungen.
Mittelspannung (10 bis 36 kV)
Der Regelfall für Ladeparks, Speicher und kleinere Solarparks. VDE-AR-N 4110, eigene Übergabestation, Netzverträglichkeitsprüfung und Anlagenzertifikat.
Hochspannung bis 110 kV
Große Speicher und Solarparks. VDE-AR-N 4120, Anschluss am Umspannwerk, lange Vorlaufzeiten und regelmäßig Kaution oder Realisierungsnachweis.
Was die Zersplitterung praktisch bedeutet
Priorisierung nach Projektreife
Der Netzpaket-Entwurf lässt den Verteilnetzbetreibern erheblichen Gestaltungsspielraum für eigene Priorisierungsprozesse; bundeseinheitliche Vorgaben bleiben offen. Für Projektierer heißt das: dasselbe Projekt wird in zwei Netzgebieten unterschiedlich behandelt.
Abgrenzung zum ÜNB-Reifegradverfahren
Das viel diskutierte Reifegradverfahren betrifft die Höchstspannung. Die meisten Projekte unter 100 MW landen aber im Verteilnetz. Wer die Verfahren klar trennt, plant mit den passenden Fristen und Nachweisen.
Kaution und Realisierungsnachweis
Immer mehr Verteilnetzbetreiber verlangen finanzielle Sicherheiten oder Nachweise zum Projektfortschritt, um Karteileichen aus der Warteschlange zu entfernen. Diese Anforderungen müssen in die Projektfinanzierung eingeplant werden.
Vergleich vor der Standortentscheidung
Wir stellen die Verfahren der in Frage kommenden Netzbetreiber gegenüber (Fristen, Formulare, Sicherheiten, Priorisierungslogik) und leiten daraus die Reihenfolge der Anfragen ab.

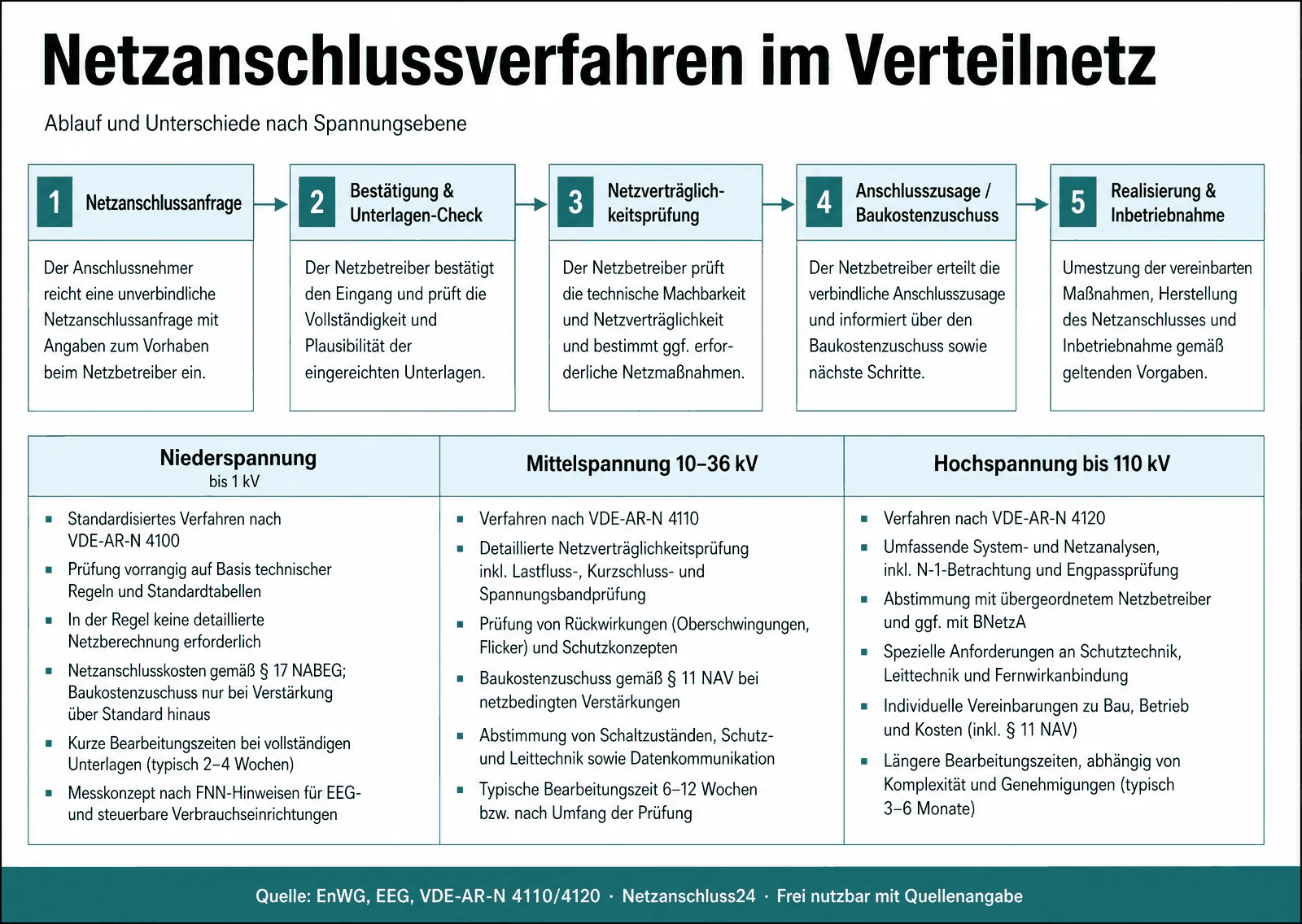

Verfahrensübersicht als Download
Die einseitige Übersicht „Netzanschlussverfahren im Verteilnetz" fasst Ablauf und Unterschiede nach Spannungsebene zusammen. Frei nutzbar mit Quellenangabe.

So nutzen Sie die Grafik
- PNG, 1600 × 1136 px, frei nutzbar mit Quellenangabe „Netzanschluss24".
- Geeignet für Projektunterlagen, Präsentationen und Fachartikel.
- Quellenbasis: EnWG, EEG, VDE-AR-N 4100/4110/4120.
Weiterführende Seiten
Welches Verfahren gilt in Ihrem Netzgebiet?
Nennen Sie Standort und Leistung, wir benennen den zuständigen Netzbetreiber, sein Verfahren und die nötigen Nachweise.
